«Атырау Жарық» АҚ-ның 2021 жылдың

4-тоқсанындағы инвестициялық бағдарламасын

іске асыру туралы ақпарат



№ п/п



Наименование инвестиций

Стоимость выполненных работ и затрат,

тыс.тенге





       Пояснение

План

Факт

1.

Модернизация ПС 110/35/10кВ

1 195 465

1 201 528

Выпонен монтаж двух силовых трансформаторов ТДТН-25000/110/35/У1, ведется монтаж оборудования ОРУ-110 и 35кВ

2.

Мероприятия по снижению нормативных потерь

6 518

6 518

Завершеы работы по монтажу  КТПНТ-400/6/0,4кВ с  силовым трансформатором и РЛНД-10-400

3

Обновление активов спец.автотранспорта

64 868

-

На стадии тендерных процедур.

 Перенос на 2022г., в связи с отсутствием поставщиков, заявление  о переносе в ДАРЕМ и МЭЖКХ

4

Выпонение плана мероприятий по энергосбережению и повышению энергоэффективности

5 200

5 200

Заключены догова приобртены материалы.



ИТОГО

1 272 101

1 213 296

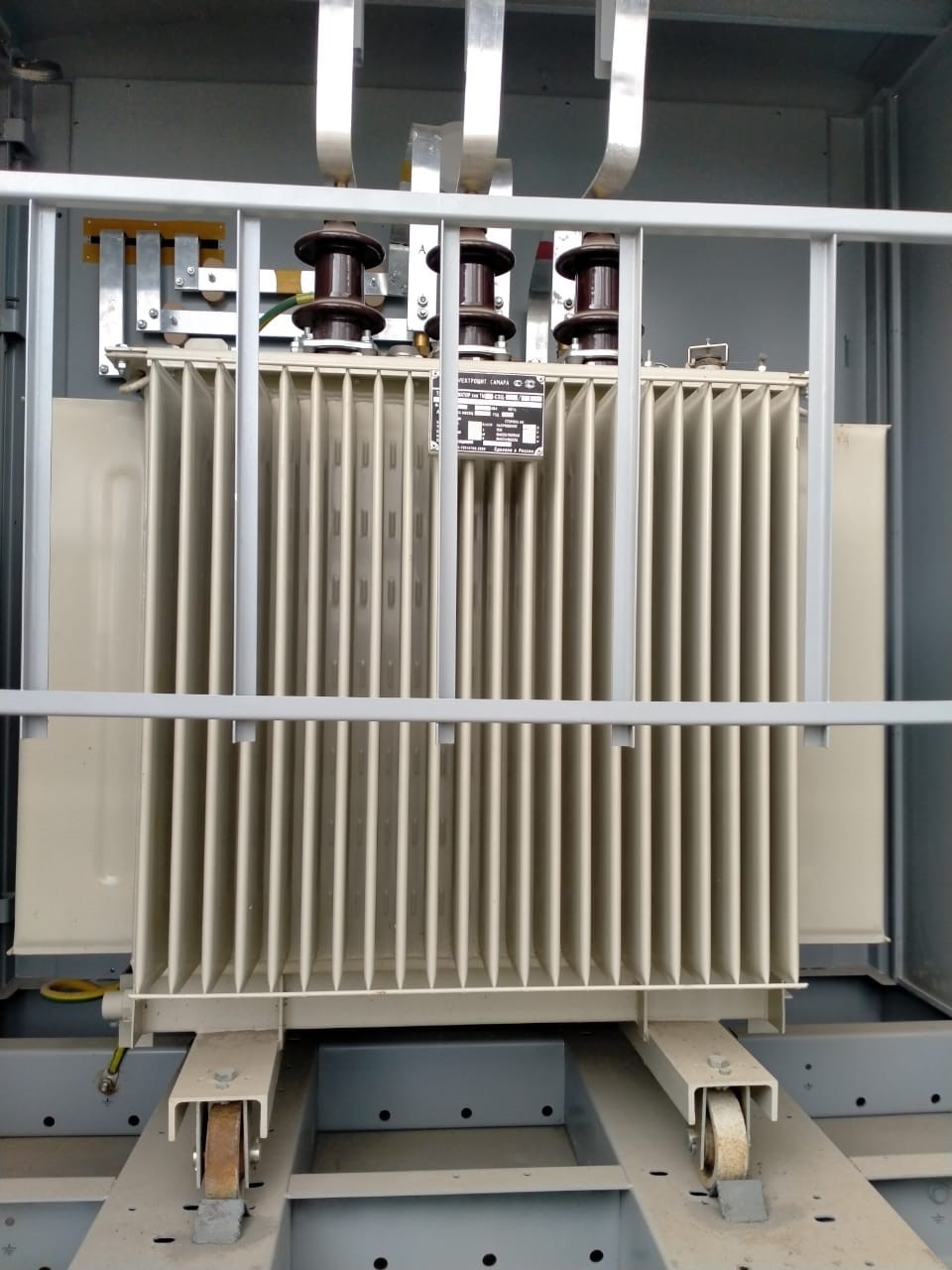

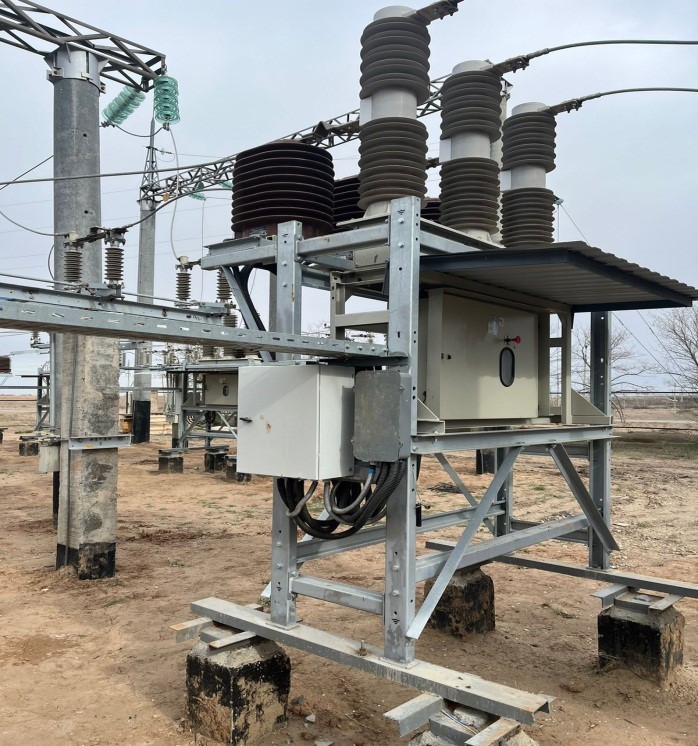

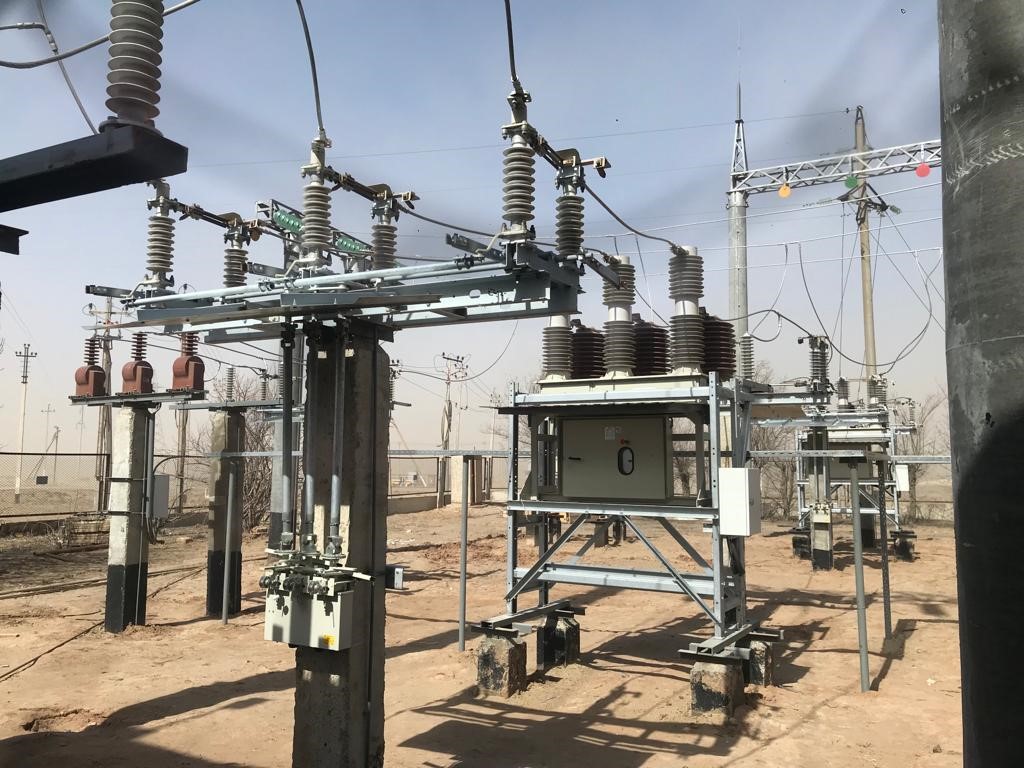

1.       Мероприятия по модернизации ПС 110/35/10кВ №69 «Ганюшкино», 2 этап в Курмангазинском райцоне Атырауской области.

Проведены тендерные процедуры, определены поставщики, заключены договора на поставку оборудования и материалов  по модернизации ПС 110/35/10кВ №69 «Ганюшкино», 1 этап.  В ходе модернизации была произведена замена силовых трансформаторов с уеличением мощности с 32МВА на 50МВА и замена распределительных устройств 35 и 110кВ. Произведена замена всех фундаментов оборудования и приемных порталов питающих линий 110 и 35кВ.

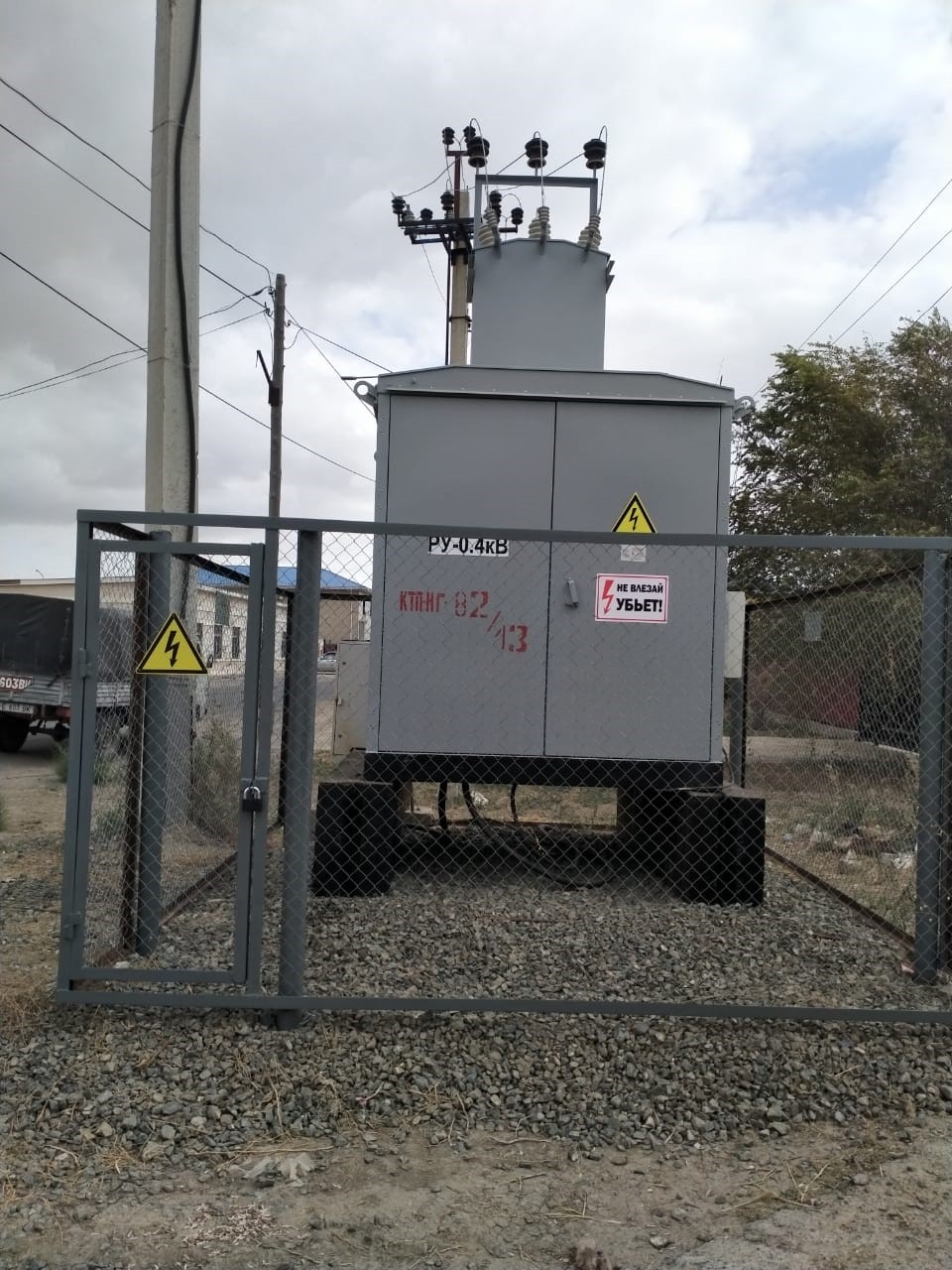

2. Мероприятия по модернизации физически изношенных сетей 0,4/6/10кВ в г. Атырау

Призведена модернизация КТПНТ-82/13, расположенная в п.Сельстрой с заменой оборудования 250кВА на 400кВА и увеличением пропускной способности.

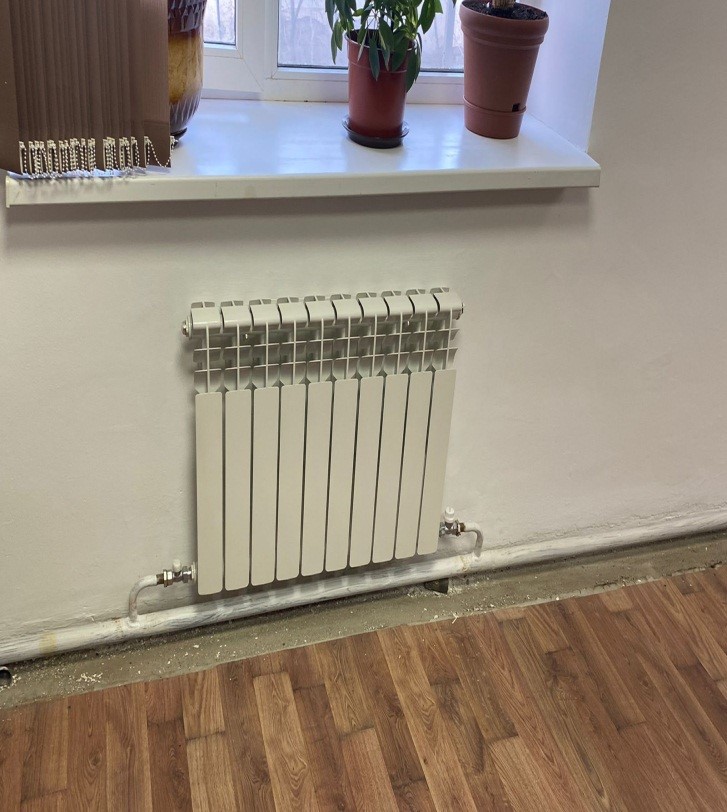

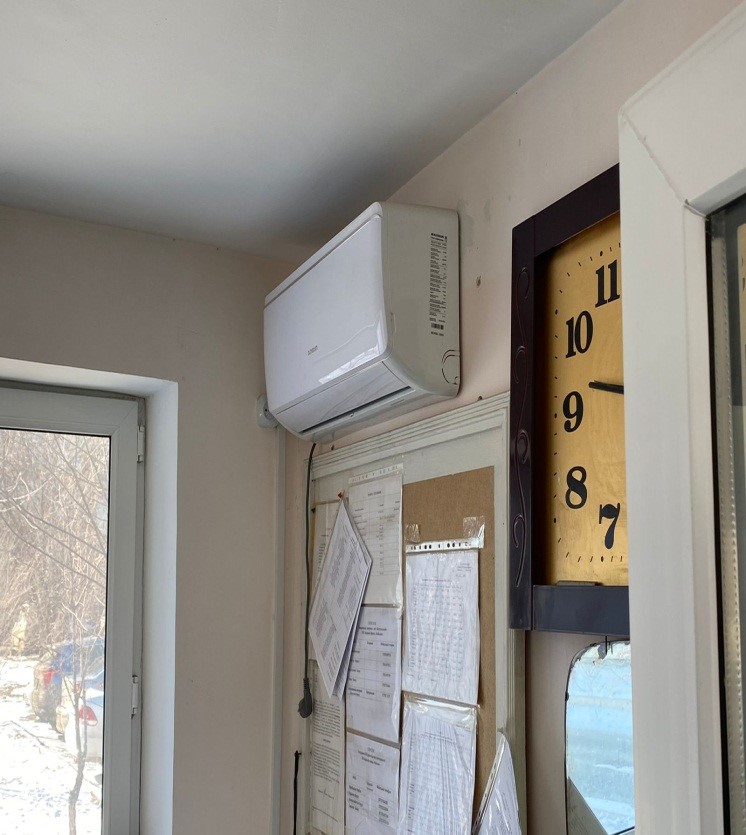

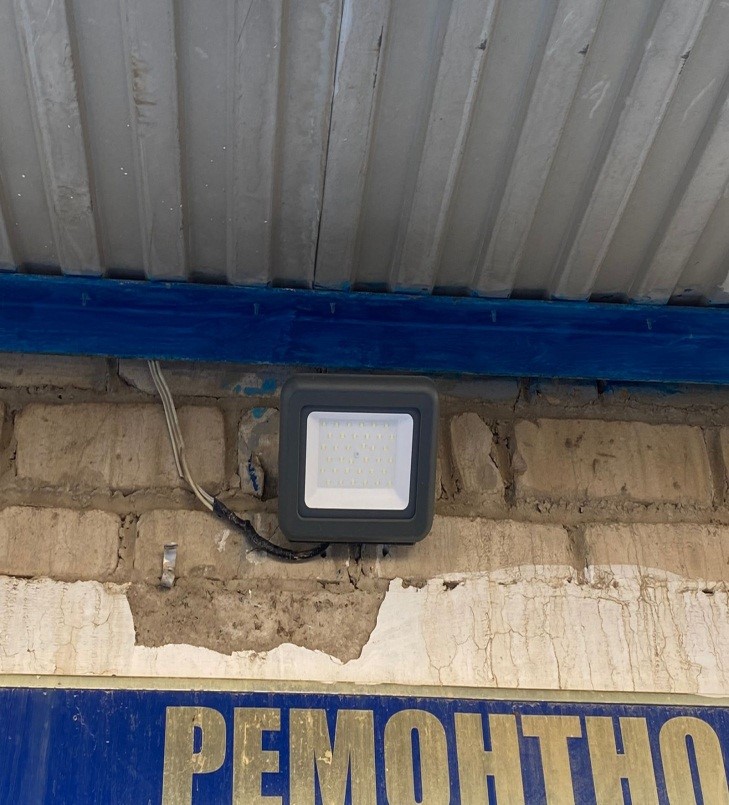

3. Мероприятия по энергосбережению и повышению энергоэффективности

При выполнении плана мероприятий были преобретены климатические установки, радиаторы, терморегулирующие краны, лампы и прожектора.
